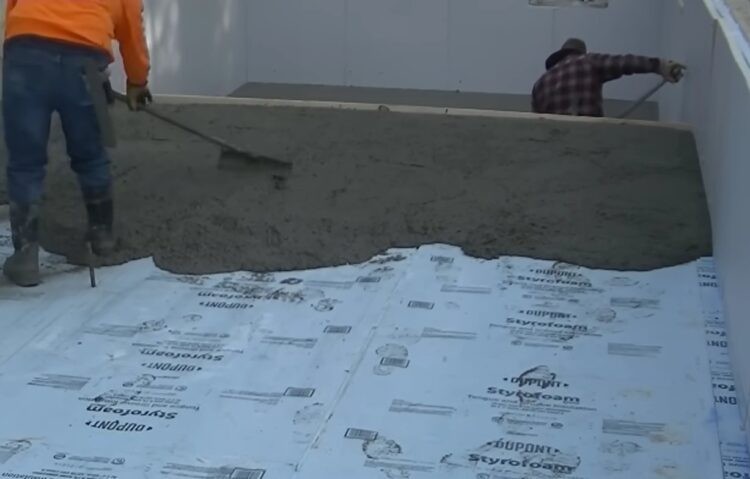

Tak, strop można betonować przy ujemnych temperaturach, ale tylko pod warunkiem zastosowania właściwej technologii i kontroli warunków dojrzewania betonu. Mróz potrafi zatrzymać wiązanie i osłabić konstrukcję, dlatego liczy się nie tylko temperatura w chwili wylania, ale też pierwsze doby po betonowaniu. Warto wiedzieć, kiedy prace są jeszcze bezpieczne, a kiedy lepiej je wstrzymać.
Czy betonowanie stropu przy temperaturze poniżej 0°C jest dopuszczalne i kiedy?
Tak, betonowanie stropu przy temperaturze poniżej 0°C bywa dopuszczalne, ale tylko w ściśle kontrolowanych warunkach i przy pilnowaniu temperatury betonu. Nie chodzi o „odwagę na budowie”, tylko o to, czy mieszanka i miejsce robót da się utrzymać powyżej zera przez kluczowy czas.
Kluczowa jest prosta zasada: beton może być układany zimą, jeśli w chwili wbudowania nie jest wychłodzony i nie grozi mu szybkie zamarznięcie. W praktyce oznacza to, że sama prognoza z -2°C w nocy nie przekreśla prac, o ile strop jest osłonięty, a temperatura mieszanki (czyli świeżego betonu) po wylaniu utrzymuje się na bezpiecznym poziomie. Bez takiej kontroli mróz potrafi „zabrać” przyczepność i spójność zanim beton zdąży się związać.
Dopuszczalność zależy też od tego, jak stabilne są warunki w czasie betonowania i kilka godzin po nim. Jeśli jest dzień, słońce i lekki minus, da się to czasem ograć organizacyjnie, natomiast przy wietrze i spadku do -5°C ryzyko rośnie skokowo, bo powierzchnia stropu wychładza się jak metalowa blacha.
Warto myśleć o tym jak o logistyce, a nie o samej „temperaturze na termometrze”. Gdy rano na budowie widać szron na deskowaniu, a pod wieczór ma przyjść kolejna fala chłodu, dopuszczalność prac zależy od tego, czy można zapewnić ciągłość: dostawy bez przestojów, szybkie wbudowanie i realne utrzymanie dodatniej temperatury betonu przynajmniej przez pierwszą dobę. Jeśli nie ma jak tego dopiąć, lepiej poczekać niż liczyć na szczęście.
Jakie ryzyka dla wytrzymałości i trwałości betonu powoduje mróz w pierwszych dobach?
Mróz w pierwszych dobach potrafi trwale „zabrać” betonowi część wytrzymałości. Najbardziej ryzykowny jest moment, gdy świeża mieszanka zamarza zanim zacznie się dobrze wiązać.
Woda w betonie jest potrzebna do hydratacji (reakcji wiązania cementu), ale przy ujemnej temperaturze zamienia się w lód i zwiększa objętość. Taki rozpychający nacisk tworzy mikropęknięcia, których później nie da się już „cofnąć”, nawet jeśli beton odmarznie i będzie dalej twardniał. Skutek bywa podwójny: niższa wytrzymałość na ściskanie oraz większa kruchość, co w stropie może dawać drobne rysy przy obciążeniu użytkowym.
Problemem nie jest tylko pęknięcie „na wierzchu”. Mróz potrafi popsuć strukturę porów, przez co beton robi się bardziej chłonny i mniej odporny na kolejne cykle zamarzania i odmarzania. To szczególnie dotkliwe, gdy w pierwszych 24–48 godzinach pojawi się kilka epizodów ocieplenia i ponownego spadku temperatury, bo materiał pracuje jak gąbka raz nasiąkająca, raz zamarzająca.
Najczęściej widać to po czasie: krawędzie łatwiej się wykruszają, powierzchnia szybciej się pyli, a przy skuwaniu lub wierceniu beton „sypie się” zamiast trzymać ziarno kruszywa. Pomaga pamiętać, że taki strop może wyglądać normalnie, a mimo to mieć osłabioną warstwę przypowierzchniową, czyli tę, która najszybciej oddaje ciepło i najszybciej łapie mróz. Typowe ryzyka, które wracają w praktyce, to:
- mikropęknięcia od zamarzającej wody, które obniżają wytrzymałość i sztywność,
- gorsze wiązanie przy stali zbrojeniowej, bo w strefie kontaktu łatwiej o lokalne uszkodzenia,
- osłabiona, krucha warstwa wierzchnia, podatna na pylenie i wykruszanie,
- większa nasiąkliwość i spadek mrozoodporności na kolejne zimy.
Jeśli te skutki brzmią jak „drobnostki”, zwykle zmienia perspektywę jedno pytanie: czy ryzyko ma dotyczyć tylko wyglądu, czy też nośności i trwałości na lata? W pierwszych dobach nawet krótki mróz bywa droższy niż późniejsze dogrzanie, bo uszkodzeń wewnątrz betonu nie da się już łatwo naprawić.
Od jakiej temperatury i jak długo trzeba chronić świeży strop przed zamarzaniem?
Świeży strop trzeba chronić zawsze, gdy prognoza schodzi w okolice 0°C, a szczególnie przy spadkach do około -2°C i niżej. Wtedy ryzyko zamarznięcia wody w betonie pojawia się szybciej, niż wielu osobom się wydaje.
Najbardziej krytyczne są pierwsze godziny po wylaniu, bo beton jest jeszcze „miękki” i nie ma siły, by przetrwać lód w porach. Pomaga przyjąć prostą zasadę: dopóki beton nie osiągnie około 5 MPa (minimalnej wczesnej wytrzymałości), nie powinien zobaczyć mrozu. W praktyce często oznacza to osłonę co najmniej przez 24–48 godzin, a przy nocach poniżej -5°C nawet dłużej, bo wiązanie (przechodzenie z masy plastycznej w twardą) wyraźnie zwalnia.
Żeby nie zgadywać „na oko”, dobrze oprzeć się na temperaturze powietrza i tego, jak długo ma ona utrzymać się na minusie. Poniżej jest szybka ściąga, która pomaga dobrać minimalny czas ochrony dla typowego stropu mieszkaniowego, przy założeniu, że beton startuje ciepły (około 10°C) i jest osłonięty przed wiatrem.
| Minimalna temperatura powietrza (najbliższe 48 h) | Minimalny czas ochrony stropu | Cel ochrony (co ma się wydarzyć) |
|---|---|---|
| 0 do -2°C | 24–36 h | Nie dopuścić do zamarznięcia powierzchni i naroży |
| -2 do -5°C | 48 h | Utrzymać dodatnią temperaturę w warstwie przypowierzchniowej |
| -5 do -10°C | 72 h | Doprowadzić do uzyskania wczesnej wytrzymałości i „przejść” przez noce |
| Poniżej -10°C | Co najmniej 96 h | Ochronić cały przekrój przed przemarzaniem, zwłaszcza przy wietrze |
Te czasy traktuje się jako minimum, bo dużo zmienia wiatr i cienkie fragmenty, na przykład krawędzie przy wieńcu. Jeśli w połowie nocy strop jest zimny w dotyku i czuć „ciąg”, zwykle oznacza to, że osłona nie trzyma temperatury i trzeba ją wzmocnić. Dobrze też pamiętać, że dzień z +2°C nie zawsze „odrabia” noc z -6°C, zwłaszcza gdy płyta jest mokra i wystawiona na przeciągi.
Jak przygotować podłoże, deskowanie i zbrojenie do betonowania w mrozie?
Najważniejsze jest jedno: do betonowania w mrozie nie można wchodzić z „zimnym” podłożem, deskowaniem i zbrojeniem. Jeśli na formie jest lód albo na prętach wisi szron, świeży beton traci przyczepność i szybciej oddaje ciepło, a to prosta droga do kłopotów już na starcie.
Przygotowanie zaczyna się od podłoża i deskowania. Powierzchnia nie powinna mieć warstwy śniegu, lodu ani stojącej wody, bo po wlaniu mieszanki taka cienka „przekładka” działa jak rozdzielacz i osłabia kontakt betonu z podkładem. Pomaga też sprawdzenie szczelin i łączeń w deskowaniu, bo zimą nawet drobne nieszczelności szybciej puszczają zaczyn cementowy (płynna część betonu), a potem zostają ubytki na krawędziach.
Ze zbrojeniem często bywa tak, że na oko jest czyste, a w dotyku zimne jak metalowa poręcz. Żeby nie wprowadzać do płyty „chłodnicy”, dobrze jest doprowadzić pręty do temperatury choćby bliskiej 0°C i usunąć szron szczotką drucianą, bez polewania wodą. Ważne są też dystanse i podkładki, bo gdy zbrojenie leży za nisko, otulina (warstwa betonu osłaniająca stal) robi się zbyt cienka i mróz szybciej „dochodzi” do stali.
W praktyce przydaje się krótka checklista tuż przed przyjazdem betonu:
- deskowanie suche, bez lodu, a miejsca styku uszczelnione tak, by nie uciekał zaczyn,
- podłoże oczyszczone mechanicznie, bez śniegu i bez mokrych plam,
- zbrojenie bez szronu i bez oblodzeń, z zachowaną otuliną zgodnie z projektem,
- drogi dojścia i stanowisko pompy zabezpieczone przed poślizgiem, żeby nie robić przerw w układaniu,
- przygotowane miejsce na szybkie przykrycie stropu od razu po zakończeniu wylewania.
Po takiej kontroli łatwiej utrzymać tempo robót i uniknąć nerwowego „ratowania” sytuacji, kiedy beton już czeka w gruszce. To drobiazgi, ale zimą właśnie one robią największą różnicę.
Jakie domieszki i rodzaje cementu pomagają bezpiecznie betonować w niskich temperaturach?
Najbezpieczniej w chłodzie pracuje się na mieszance, która szybko „łapie” wytrzymałość i jest mniej wrażliwa na pierwsze godziny po wylaniu. To zwykle kwestia doboru cementu i domieszki przyspieszającej, a nie magicznego proszku na mróz.
W praktyce pomaga cement o wyższej wytrzymałości wczesnej, często oznaczany jako CEM I 42,5R lub 52,5R. Litera „R” mówi, że beton szybciej rośnie z wytrzymałością na początku, co daje więcej spokoju, gdy nocą spada do ok. −2°C. Na budowie wygląda to prosto: ta sama recepta, ale cement „szybszy” i mniej czasu, w którym świeża mieszanka jest najbardziej krucha.
Domieszki przyspieszające wiązanie i twardnienie (czyli skracające czas, zanim beton zacznie być „sztywny” i realnie twardnieć) potrafią uratować harmonogram, ale trzeba je dobrać do cementu i zbrojenia. Część preparatów zawiera chlorki, a te nie są mile widziane przy stali, bo sprzyjają korozji. Dlatego często wybiera się wersje „bezchlorkowe”, nawet jeśli działają trochę łagodniej i wymagają dokładnego dozowania, np. w granicach 1–2% masy cementu.
Poniżej krótkie zestawienie, które porządkuje najczęściej spotykane opcje i ich sens w zimie.
| Rozwiązanie | Co daje w niskiej temperaturze | Na co uważać |
|---|---|---|
| Cement CEM I 42,5R / 52,5R | Szybszy przyrost wytrzymałości w 1–2 dobie | Większe ryzyko szybkiego „złapania” przy dłuższym transporcie |
| Domieszka przyspieszająca bezchlorkowa | Krótszy czas wiązania i szybsze twardnienie | Wymaga zgodności z cementem i kontroli dozowania |
| Plastyfikator/superplastyfikator | Mniej wody przy tej samej urabialności, a to zwykle pomaga zimą | Nie zastępuje „antymrozu”; zła dawka może rozregulować konsystencję |
| Dodatek uszczelniający (np. drobne wypełniacze, domieszki redukujące kapilary) | Mniej porów i wody „wolnej”, mniejsza podatność na mikrouszkodzenia | Efekt zależy od całej recepty, nie tylko od jednego dodatku |
Tabela pokazuje jedno: zimą zwykle wygrywa połączenie szybszego cementu i rozsądnie dobranej chemii, a nie ślepe dosypywanie „czegoś na mróz”. Jeśli w planie jest domieszka, dobrze mieć kartę techniczną z zakresem temperatur i informacją o braku chlorków przy zbrojeniu. W razie wątpliwości często pomaga rozmowa z technologiem z wytwórni betonu, bo to on widzi, jak dana recepta zachowuje się przy realnych 0…−3°C.
Jak ogrzać składniki, mieszankę i strefę robót, by utrzymać wymaganą temperaturę betonu?
Najszybciej temperaturę betonu podnosi się przez ciepłe składniki i osłoniętą strefę robót. Samo „zimowe” tempo wiązania nic nie da, jeśli mieszanka wychodzi z gruszki wyraźnie wychłodzona.
Najpewniejszym narzędziem jest podgrzanie wody zarobowej, bo reaguje od razu i da się to kontrolować. W praktyce często celuje się w wodę o temperaturze rzędu 30–60°C, tak by po wymieszaniu beton miał kilka stopni „zapas-u” na dojazd i pompowanie. Z kruszywem bywa trudniej, bo mokry piasek i żwir potrafią zachowywać się jak zimny kompres, więc pomaga przechowywanie pod plandeką i na przekładkach, bez kontaktu z gruntem oraz bez brył lodu w pryzmie.
Gdy wytwórnia jest daleko, sporo ucieka w transporcie i na wężach pompy. Pomaga krótsza logistyka i prosta kontrola na miejscu, czyli szybki pomiar temperatury świeżej mieszanki po rozładunku, a nie dopiero „na oko” w szalunku.
W samej strefie robót kluczowe jest ograniczenie przewiewu, bo wiatr wyciąga ciepło szybciej niż się wydaje. Często sprawdza się namiot z plandek i nagrzewnica, ale ciepło lepiej kierować na powietrze i deskowanie, a nie na świeży beton „z góry”, żeby nie przesuszać powierzchni. Jeśli warunki są ostre, dogrzanie deskowania przez 2–4 godziny przed betonowaniem daje zauważalną różnicę, bo zimna sklejka lub stal działają jak lodówka i odbierają energię już w pierwszych minutach.
Jak prowadzić pielęgnację stropu zimą: okrycia, izolacja i kontrola temperatury?
Najważniejsze zimą to zatrzymać ciepło w świeżym betonie i nie dopuścić do szybkiego wychłodzenia. Sama „przykrywka” działa, ale dopiero wtedy, gdy jest szczelna i ułożona bez mostków termicznych (miejsc, gdzie ucieka ciepło).
Okrycie najlepiej traktować jak kurtkę na cebulkę: najpierw folia budowlana, która ogranicza ucieczkę wilgoci i chroni przed nawiewem, a na nią warstwa izolacji, na przykład maty lub płyty ociepleniowe. Kluczowe są krawędzie stropu i okolice podciągów, bo tam beton najczęściej „ciągnie zimno” i potrafi przemarzać punktowo. Jeśli na powierzchni zbiera się szron albo widać jasne, suche plamy, to zwykle sygnał, że okrycie nie trzyma warunków i potrzebuje poprawy.
Gdy trzyma mróz, pomaga stabilna temperatura pod okryciem, bez skoków. Utrzymanie w okolicy 5–10°C przez pierwsze 2–3 doby zwykle daje betonowi czas, żeby bezpiecznie „związać” (czyli rozpocząć twardnienie), a dopiero potem lepiej znosi chłód. W praktyce często wygrywa prosta kontrola: termometr z sondą wsuniętą pod izolację i szybki odczyt rano oraz wieczorem, zamiast zgadywania po pogodzie.
Wiele problemów bierze się z tego, że strop jest przykryty, ale pod spodem „wieje” przez szczeliny w deskowaniu lub przy ścianach. Czasem wystarczy doszczelnić połączenia taśmą i dociążyć brzegi, żeby pod okryciem zrobiło się wyraźnie cieplej już po godzinie. Jeśli dochodzi dogrzewanie, lepiej unikać kierowania gorącego powietrza punktowo w jedno miejsce, bo beton nie lubi takich lokalnych przegrzań i późniejszych spadków.
Jak sprawdzić, czy beton nie przemarzł i czy strop osiągnął wymaganą wytrzymałość przed rozdeskowaniem?
Najsensowniej nie zgadywać, tylko sprawdzić dwa sygnały: czy beton nie miał epizodu zamarzania i czy ma już wymaganą wytrzymałość do rozdeskowania. Sam wygląd powierzchni bywa mylący, zwłaszcza zimą.
W praktyce pierwszy trop to temperatura w środku stropu, a nie przy krawędzi. Pomaga prosty termometr z sondą włożoną w świeży beton albo odczyt z czujnika zostawionego w masie, bo to tam ewentualny mróz robi największe szkody. Jeśli w pierwszej dobie doszło do spadku poniżej 0°C i widać „cukrową” kruchość, mleczny nalot albo łuszczenie, to znak ostrzegawczy, że struktura mogła ucierpieć.
Druga część to wytrzymałość, czyli ile beton już „udźwignie”, zanim zniknie podparcie. Najpewniejsze jest badanie próbek dojrzewających w podobnych warunkach i ściskanie ich w laboratorium, ale na budowie często robi się to prościej: młotek Schmidta (młotek do oceny twardości odbiciem) daje szybki obraz, czy beton wchodzi w bezpieczny zakres. Dobrze też pamiętać, że przy zimnym betonie twardość rośnie wolniej i dzień zwłoki potrafi zrobić dużą różnicę.
Przed rozdeskowaniem można wykonać małą „próbę cierpliwości”: zdjąć fragment bocznego szalunku i obejrzeć krawędzie oraz spód, czy nie ma siatki mikropęknięć i czy beton nie kruszy się pod naciskiem. Jeśli są wątpliwości, pomaga konsultacja z kierownikiem budowy i decyzja oparta o wynik pomiaru, nie o to, że „na dotyk jest twarde”. W zimie to trochę jak z chlebem w piekarniku: skórka szybko wygląda gotowo, ale środek może jeszcze nie trzymać.
